中心供氧系统施工方案
点击:发布日期:2025-10-6
基于“安全合规、分阶段实施”原则的中心供氧系统施工方案

中心供氧系统作为医院生命支持类基础设施的核心组成,其施工质量直接关系到临床诊疗安全与患者生命健康。本方案严格遵循《医用气体工程技术规范》(GB 50751)要求,以“安全合规为底线、分阶段实施为路径”,明确施工全流程标准与管控要点,确保系统建成后具备稳定、可靠、安全的供氧能力,满足医院日常诊疗与应急救援的双重需求。

一、方案设计核心原则

(一)安全合规原则

安全是中心供氧系统施工的首要前提,所有环节需严格对标国家规范与行业标准:一是材料选型需符合医用级要求,如供氧管道采用脱脂无氧铜管、氧气瓶需具备国家特种设备检测合格证明;二是施工操作需遵循特种作业规范,如管道焊接需采用无油焊接工艺、压力测试需满足保压时间与压力降标准;三是安全防护需覆盖全施工周期,如供氧站施工需设置防爆标识、高空管道铺设需搭建安全防护架,从源头规避火灾、泄漏、爆炸等安全风险。

(二)分阶段实施原则

基于中心供氧系统“站房-管道-终端”的联动特性,采用分阶段、模块化施工模式,确保各环节衔接有序、质量可控。每个阶段设置明确的“质量验收节点”,仅当本阶段验收合格后,方可进入下一阶段施工,避免因流程混乱导致的返工或安全隐患,同时保障施工进度与医院正常运营的协同推进。

二、核心施工流程与实施要点

(一)*阶段:前期准备——筑牢施工基础

前期准备是确保施工合规性与安全性的关键环节,需完成“现场勘察、材料验收、人员资质审核”三项核心工作,缺一不可。

1. 现场勘察与方案优化
组建由技术工程师、施工负责人、医院基建代表组成的勘察小组,重点核查两项内容:一是供氧站选址,需确认站房面积(不小于15㎡)、通风条件(需配备防爆排风扇)、与火源距离(不小于10m)是否符合规范,同时固定氧气瓶存放区域的承重能力(需满足≥500kg/㎡);二是管道路由规划,需沿墙、吊顶或专用管道井铺设,避开强电线路与水源管道,标注转弯、爬坡节点的具体位置,确保管道坡度后续可精准控制在≥0.3%,并形成详细的勘察报告与施工图纸,经医院与监理单位签字确认后实施。
2. 材料验收与合规性核查
建立“双人验收、全程留痕”的材料管控机制,所有进场材料需提供生产许可证、产品合格证、医用级检测报告:一是核心设备,氧气瓶需标注“医用氧”标识与生产日期,汇流排需采用铜制材质且无氧化痕迹,减压装置需具备压力调节范围(0.4-0.8MPa)标识;二是管道与配件,脱脂铜管需检查内壁是否无油污、无杂质,管件(弯头、三通)需与管道规格匹配,密封垫片需采用医用级丁腈橡胶;三是终端设备,病房床头终端需具备氧气、负压吸引双接口,表面需有清晰的“氧气”标识,验收合格后分类存放,管道类材料需单独存放于干燥、无油污的仓库,避免二次污染。
3. 施工人员资质审核
严格执行“持证上岗”制度,核查所有施工人员的特种作业资质:一是焊接人员需持有“特种设备焊接作业证”(项目代号为GTAW-Ⅰ-5G-6/60-02),确保具备脱脂铜管焊接能力;二是电工需持有“低压电工特种作业证”,避免强电操作引发安全事故;三是施工负责人需具备5年以上医用气体工程管理经验,熟悉GB 50751规范要求。同时,施工前需组织专项培训,讲解施工流程、安全规范与应急处理措施(如氧气泄漏时的通风、灭火设备使用方法),培训考核合格后方可上岗。

(二)第二阶段:核心施工——严控过程质量

核心施工阶段需分“供氧站安装、管道铺设、终端安装”三大模块推进,每个模块设置专项质量控制点,确保施工精度与规范符合性。

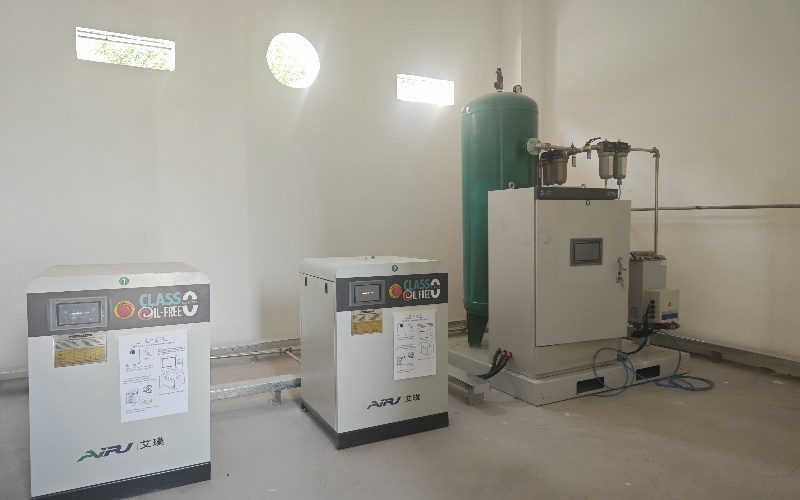

1. 供氧站安装:保障源头安全

供氧站作为系统的“动力核心”,安装过程需重点控制“固定、组装、调试”三个环节:一是氧气瓶固定,采用专用钢架固定,单个氧气瓶与钢架连接点不少于2处,氧气瓶之间间距不小于5cm,防止倾倒碰撞;二是汇流排组装,汇流排与氧气瓶连接采用铜制高压软管,软管长度控制在1.5-2m,连接后用肥皂水检查接口密封性,确保无气泡泄漏;三是减压装置调试,先缓慢打开氧气瓶阀门,观察减压装置的压力表指针是否平稳上升,调节输出压力至0.4-0.6MPa,保持30分钟后压力无波动,方可确认调试合格,同时在汇流排旁设置应急切断阀,标注操作流程。
2. 管道铺设:确保输送安全
管道是氧气输送的“通道”,需严格控制焊接质量与坡度,避免因管道问题导致的供氧不稳定或泄漏。

 焊接工艺:采用钨极氩弧焊(TIG焊),焊接前需对管道端口进行脱脂处理(用酒精擦拭内壁,直至无油污痕迹),焊接时需通入惰性气体(氩气)保护,防止管道内壁氧化,焊接完成后检查焊缝是否无气孔、无夹渣,用内窥镜检查内壁是否光滑;
 坡度控制:按施工图纸标注的路由铺设,每5m设置一个坡度测量点,使用水平仪实时监测,确保坡度≥0.3%,且坡向氧气流向(即从供氧站向终端倾斜),避免管道内积水或杂质堆积形成死角;
 管道固定:采用专用管卡固定,水平管道每1.5m设置一个管卡,垂直管道每2m设置一个管卡,管卡与管道之间需垫橡胶垫片,防止管道磨损,同时在管道转弯处增设加固支架,确保管道稳定。

3. 终端安装:精准对接临床需求
终端是氧气输送的“*一公里”,安装精度直接影响临床使用体验,需做到“定位准确、密封可靠”。

 定位与开孔:根据医院提供的病房床位布局图,确定终端安装位置(距地面1.5m,距床头0.3m),使用红外线定位仪校准,确保同病房内所有终端高度偏差不超过±5mm,开孔后清理墙面灰尘,避免杂质进入管道;
 连接与密封:终端与管道采用螺纹连接,缠绕医用级生料带(缠绕层数为10-12圈),连接后用扳手缓慢拧紧,力度控制在25-30N·m,防止用力过大损坏螺纹;
 气密性测试:每个终端安装完成后,单独进*密性测试,关闭其他终端阀门,向该终端通入0.8MPa压力的氮气,保持15分钟,压力降≤0.005MPa即为合格,测试合格后用塑料保护罩覆盖终端接口,避免灰尘进入。

(三)第三阶段:系统调试——验证系统可靠性

系统调试是检验施工质量、确保系统符合临床使用要求的关键环节,需按“压力测试→报警联动→模拟使用”的顺序逐步推进,全面验证系统稳定性。

1. 管道压力测试:检验密封性能
采用“氮气保压法”进行测试,具体流程为:关闭所有终端阀门,向系统内通入氮气,缓慢升压至1.0MPa,关闭进气阀,开始保压计时,前1小时内压力降不得超过0.02MPa,后续23小时内压力降不得超过0.01MPa,全程需每2小时记录一次压力表读数,形成压力测试报告。若出现压力降超标,需分段排查泄漏点(用肥皂水涂抹管道接口与焊缝,观察是否产生气泡),修复后重新测试,直至合格。
2. 报警系统联动测试:强化安全预警
中心供氧系统需配备低氧报警(供氧压力≤0.3MPa)与超压报警(系统压力≥1.2MPa)功能,测试时需模拟两种场景:一是低氧报警测试,缓慢降低汇流排输出压力,当压力降至0.3MPa时,报警装置需在3秒内发出声光报警,且显示屏准确显示“低氧报警”;二是超压报警测试,通过减压阀缓慢升高系统压力,当压力升至1.2MPa时,报警装置需立即触发,同时自动关闭汇流排进气阀,测试完成后记录报警响应时间与阀门动作情况,确保报警系统灵敏、可靠。
3. 模拟临床使用测试:验证供氧稳定性
联合医院护理部门,模拟日常诊疗场景进行测试:一是单终端使用测试,在10个病房终端同时连接氧气湿化瓶,调节流量至5L/min(临床常用流量),持续2小时,观察压力表读数是否稳定(波动范围≤0.05MPa);二是多终端同时使用测试,开启30%的病房终端(按医院床位数计算),调节流量至8L/min(高流量使用场景),持续1小时,检查管道是否有震动、异响,终端流量是否符合设定值;三是应急切换测试,模拟主供氧瓶组耗尽,手动切换至备用瓶组,观察压力是否平稳过渡,切换时间是否≤10秒,确保应急状态下供氧不中断。

(四)第四阶段:验收交付——实现合规闭环

验收交付是施工流程的最终环节,需联合多方主体进行“全面检测、资料移交、人员培训”,确保系统具备正式使用条件。

1. 多方联合验收
组建由医院(基建科、护理部、设备科)、监理单位、第三方检测机构(具备医用气体检测资质)组成的验收小组,按GB 50751规范要求开展验收:一是现场检测,第三方机构重新进行压力测试、气密性测试、报警系统测试,出具具有法律效力的检测报告;二是资料核查,检查施工图纸、材料验收记录、焊接检测报告、调试记录等是否完整、合规;三是现场实操检查,随机抽查10%的终端,测试流量调节与密封性,检查供氧站的安全标识、应急设备是否齐全,验收合格后签署《中心供氧系统验收报告》,明确验收通过时间与后续维护责任。
2. 技术资料移交
按“一户一档”原则,整理并移交完整的技术资料,包括:一是施工类资料,施工图纸(含电子版)、现场勘察报告、材料验收记录、焊接工艺评定报告;二是检测类资料,第三方检测报告、压力测试记录表、气密性测试记录表;三是操作与维护资料,系统操作手册(含供氧站启停流程、终端使用方法)、维护手册(含定期检查项目、易损件更换周期)、应急处理预案(含氧气泄漏、报警故障处理流程),所有资料需装订成册,加盖施工单位公章,移交医院设备科存档。
3. 操作与维护培训
为医院设备科人员、护理人员开展专项培训:一是操作培训,讲解供氧站阀门开关、压力调节、备用瓶组切换的操作步骤,现场演示终端与湿化瓶的连接方法;二是维护培训,明确每周需检查的项目(如管道接口密封性、报警系统状态)、每季度需检测的内容(如减压装置精度、终端流量);三是应急培训,模拟氧气泄漏场景,演示通风、关闭阀门、使用灭火器的流程,确保培训人员具备独立操作与应急处理能力,培训后组织考核,考核合格后方可允许医院独立使用系统。

三、施工质量与安全保障措施

(一)质量管控措施

建立“三级检查”制度,即施工人员自检、班组互检、项目负责人抽检,每个施工环节需填写《质量检查记录表》,不合格项需立即整改,整改后重新验收;同时引入监理单位全程监督,对焊接质量、压力测试等关键环节进行旁站监理,确保施工过程符合规范要求。

(二)安全防护措施

施工现场需设置明显的安全标识,如供氧站区域设置“严禁烟火”“防爆区域”标识,管道铺设区域设置“高空作业”警示;施工人员需佩戴专用防护用品,如焊接时佩戴防护面罩,高空作业时系安全带;现场配备足量的应急设备,如干粉灭火器(不少于2具)、急救箱、氧气泄漏检测仪,确保突发情况可及时处置。

四、方案实施意义

本方案通过“分阶段实施”的路径,将复杂的中心供氧系统施工拆解为可管控的环节,同时以“安全合规”为核心,确保每个环节符合GB 50751规范要求,不仅能保障系统施工质量,降低后续使用中的故障风险,更能为医院提供稳定、安全的供氧保障,助力临床诊疗工作有序开展,最终守护患者生命健康。
